PERFIL DEL PROYECTO |
La tercera ampliación comprende la instalación de una nueva planta de compresión en la localidad de Kepashiato y la ampliación del Loop Costa.
La planta de compresión de Kepashiato contempla la instalación y operación de una Planta Compresora con 4 Turbo-Compresores (3 en operación y uno en reserva) aumentando la capacidad de transporte de GN en 310 MMPCD y de acuerdo al crecimiento de la demanda un Turbo-Compresores adicional más (4 en operación y 1 en reserva).
Especificaciones:
- Turbo compresores: 04 compresores (3 en operación y 1 en reserva).
- Características operativas: Presión de succión 80 bar, presión de descarga 140 bares.
- Aeroenfriadores: Cada compresora tendrá un aeroenfriador.
- Generadores eléctricos: 03 generadores con motores a gas.
- Otras instalaciones de superficie: Interconexión con ducto existente y trampas (Scraper).
|
 |
DATOS DEL PROYECTO |
Inicio de construcción |
: Set 2013 |
Comisionado y puesta en marcha |
: Ene 2016 |
Fin de construcción: |
: Mar 2016 |
|
Inversión estimada: US$ 209 Millones [1]
[1] según EIA.
|
LOCALIZACIÓN |
La Planta Compresora se ubicará en el KP 127 del Sistema de Transporte de Gas Natural en las cercanías de la localidad de Cigakiato, del distrito de Echarate, provincia de la Convención, departamento de Cusco. |
HITOS PRINCIPALES DE SUPERVISIÓN |
Hitos |
Actividad |
Comentarios |
Autorizaciones para inicio de Construcción |
12/03/2012 |
Modificación Manual de Diseño del STD de GN de implementación PC KP 127 |
Aprobado |
12/06/2012 |
Estudio de Riesgos de implementación de la Planta Compresora KP 127 (Kepashiato) |
Aprobado |
10/07/2012 |
Autorización de construcción de Obras de la implementación de la Planta Compresora KP 127 (Kepashiato) |
Aprobado |
Construcción: |
El avance estimado del proyecto a agosto: 77.5% |
31/08/2015 |
Avance preliminares y de Obras |
En Progreso (1) |
Enero 2016 |
Comisionado y puesta en marcha |
|
Marzo 2016 |
Fin de construcción |
|
|
ESTADO ACTUAL DEL PROYECTO |
(1) TGN informó el avance del proyecto:
- Ingeniería de detalle: 100%
- Equipos principales asociados a los trenes de Compresión A/B/C/D
- Se encuentran en sitio.
- Switch Board:Está siendo terminado en Lima, esperando llegue a planta a mediados de setiembre 2015
- Construcción e Instalación: 77.50% de avance
- Cercos perimetrales: 100% finalizados.
- Trabajos Preliminares de Movilización y Obrador: 100%
- Desbosque y Desbroce sobre plataforma principal: 100%
- Movimiento de suelos: 100%
- Obras civiles/Concreto: 87.30%
- Obras Mecánicas: 87.60%
- Obras Eléctricas: 61.80%
- Obras de Estructuras Metálicas: 79.90%
- Obras de Piping: 72.00%
- Obras de instrumentación: 33.10%
- Gestión de suministros, BoP: 96.10%
|
INFORMACIÓN ADICIONAL |
- Las actividades en la zona se realizan en estrecha coordinación con el Comando Conjunto de las Fuerzas Armadas de cuyas instrucciones depende gran parte la ejecución de las actividades.
- En caso de reanudarse los conflictos sociales en la provincia de La Convención se podría generar un impacto significativo en el programa de ejecución de la Obra.
- Demora en el completamiento de la base permanente del Ejército, ubicada en el sitio de la planta Compresora.
|
IMÁGENES DEL PROYECTO |

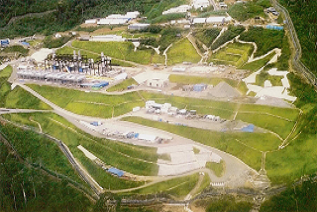

Vista panorámica de la construcción de la Planta Compresora Kepashiato
|

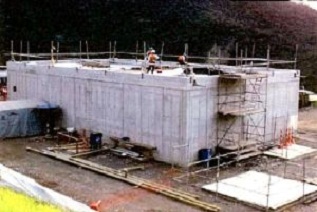

Vista de trabajos de obras civiles.
|

Vista de la instalación de los Aero-enfriadores.
|

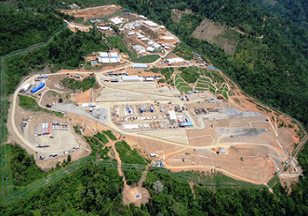

Vista panorámica del alcance del cerco perimétrico.
|

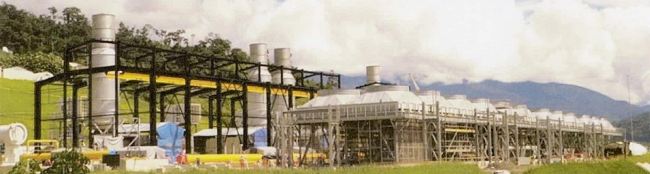

Vista general del avance de construcción.
|
