PERFIL DEL PROYECTO |
El proyecto consiste en brindar el servicio de distribución de gas natural por red de ductos en las áreas de concesión, para lo cual se contempla la siguiente infraestructura:
Componentes del proyecto:
- Transporte terrestre de Gas Natural Licuado (GNL) desde el punto de Suministro (Estación carga Perú LNG).
- Estaciones de distrito que incluyen un sistema de recepción, almacenamiento y regasificación del GNL, y las estaciones de regulación, medición y odorización, a ubicarse en las ciudades por abastecer.
- Sistema de Distribución de gas natural por red de ductos para suministrar a los usuarios finales.
|
Usuarios a conectar
El Concesionario se comprometió a conectar a 150,137 clientes residenciales en un plazo de cinco años, de acuerdo al Primer Plan de Conexiones, que se encuentra contenido en el Anexo N° 05 del Contrato de Concesión.
Primer plan de conexiones del contrato de concesión norte
Localidad |
2016 |
2017 |
2018 |
2019 |
2020 |
Total por localidad |
Chimbote |
5.044 |
7.399 |
6.390 |
6.110 |
380 |
25.323 |
Chiclayo |
7.446 |
10.923 |
9.432 |
9.019 |
914 |
37.734 |
Trujillo |
10.332 |
15.155 |
13.089 |
12.514 |
674 |
51.764 |
Huaraz |
1.813 |
2.661 |
2.297 |
2.197 |
400 |
9.368 |
Cajamarca |
3.420 |
5.016 |
4.332 |
4.142 |
590 |
17.500 |
Lambayeque |
1.152 |
1.690 |
1.460 |
1.396 |
164 |
5.862 |
Pacasmayo |
497 |
729 |
630 |
602 |
128 |
2.586 |
Total por año |
29.704 |
43.573 |
37.630 |
35.980 |
3.250 |
150.137 |
Nota: GDP debe contar con un mínimo de (09) estaciones de gas natural vehicular instaladas y operativas antes de concluir el plazo del Primer Plan de Conexiones.
|
DATOS DE CONTRATO |
Fecha de Adjudicación |
: 25/07/2013 |
Firma de contrato (Cierre) |
: 31/10/2013 |
Puesta en operación comercial |
: 04/01/2017 (1) |
(1)
Nuevo Plazo previsto para la POC emitido mediante oficio N° 1128-2015-MEM/DGH.
|
|
Plazo de la concesión |
:21 años, incluye 24 meses de construcción |
Inversión estimada |
: US$ 145 Millones. (*) |
Operador Calificado |
: Surtigas S.A. ESP. |
(*)
Monto brindado por el concesionario.
|
|
LOCALIZACIÓN |
El área de influencia: Chimbote, Chiclayo, Trujillo, Huaraz, Cajamarca, Lambayeque, Pacasmayo. |
HITOS PRINCIPALES DE SUPERVISION |
Hito |
Actividad |
Comentario |
Actividades previas a la construcción |
29/04/2014 |
Cronograma de actividades de construcción |
Presentado |
31/10/2014 |
Primera actualización del cronograma de actividades |
Presentado |
27/03/2015 |
Inventario de Bienes de la Concesión |
Presentado |
30/04/2015 |
Segunda actualización del cronograma de actividades |
Presentado |
Julio 2015 |
Presentación de DIA/EIA, Estudio de riesgos, Manual de diseño y Manual de construcción.. |
Presentado.(1) |
Etapa de Construcción |
El avance global estimado al 31 de Agosto: 35% (Incluyendo la fabricación de los equipos) |
24/04/2015 |
Proyecto complementario, Estación de carga de GNL (Planta Melchorita): puesta en operación comercial (POC). |
Comunicación de Perú LNG según cronograma considera:
|
16/06/2015 |
Inicio de construcción para el 03/08/2015. |
Comunicación del Concesionario. |
19/08/2015 |
Comunicado del MINEM de la nueva fecha máxima de la POC del contrato de Concesión. |
Comunicación del MINEM. |
|
IMÁGENES DEL PROYECTO |
Cronograma de actividades del Proyecto de Masificación del gas natural de la Concesión Norte
 |

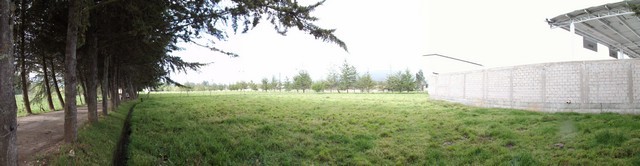

Cajamarca: Terreno para la planta de regasificacion PSR |

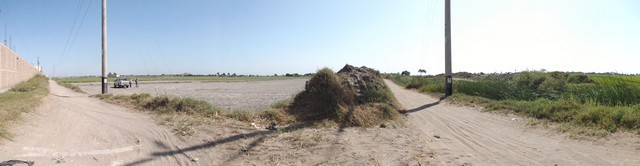

 Lambayeque: Terreno para la planta de regasificacion PSR |

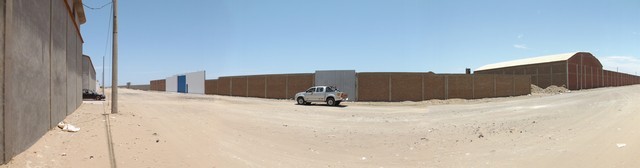

 La Libertad -Pacasmayo: Terreno para la planta de regasificacion PSR |
 Sistema de Distribución de para la masificación de gas natural |
