PROYECTO: TERCERA AMPLIACION DE LOS SISTEMAS DE TRANSPORTE DE GAS NATURAL Y LIQUIDOS DE GAS NATURAL DE CAMISEA - PROYECTO LOOP COSTA II
Titular: Transportadora de Gas del Perú S.A.

Descargar en PDF

PERFIL DEL PROYECTO

La tercera ampliación comprende la instalación de una nueva planta de compresión en la localidad de Kepashiato y la ampliación del Loop Costa.

La ampliación del Loop Costa contempla la instalación de un ducto de 24” de diámetro paralelo al ducto de 18” de diámetro del Sistema de Transporte de GN. El Loop Costa II tendrá una interconexión con el Loop Costa I en la estación de Chilca, una válvula de bloqueo intermedia y terminará en una trampa de recepción que será reubicada de la estación de Chilca al City Gate de Lurín; la cual a su vez se interconectará al ducto de 18” de diámetro en el cabezal de ingreso de los filtros en el City Gate.

DATOS DEL PROYECTO
Ingeniería de detalle: : Abr 2013.
Inicio de construcción : Jul 2015
Comisionado y puesta en marcha : Feb 2016.
Fin de construcción : Mar 2016.
Inversión estimada: US$ 30 Millones.

LOCALIZACIÓN
El proyecto del Loop Costa II tendrá su punto de inicio a la altura de la progresiva del KP 699+613 del ducto existente del STD de TGP en la localidad de Chilca y finalizará en el KP 730+645 del ducto existente en el City Gate Lurín.
HITOS PRINCIPALES DE SUPERVISIÓN
Hitos Actividades comentarios
Autorizaciones para inicio de construcción
14/05/2013 Modificación Manual de Diseño del STD de GN. Aprobado
27/02/2015 Estudio de Riesgos del Loop Costa II En Evaluación
09/07/2015 Solicitud de Autorización para construcción Aprobado
Construcción
31/07/2015 Avance preliminares y de Obras En progreso (1)
Julio 2015 Inicio de construcción
Febrero 2016 Comisionado y puesta en marcha
Marzo 2016 Fin de construcción
ESTADO ACTUAL DEL PROYECTO

Informe de los siguientes avances:

  • Permisos ambientales: Aprobado
  • ITF de Modificación de Manual diseño: Aprobado.
  • Ingenería Básica finalizada.
  • Rescate Arqueológico (RA): 100%
    • Proyecto de Rescate Arqueológico: Aprobado
    • Trabajos de Campo: Finalizados
    • Informe final del proyecto de rescate arqueológico: Pendiente de aprobación.
    • Se aprobó el CIRA para las zonas libres de restos arqueológicos.
  • Negociaciones: Continúa el proceso de negociación con los distintos propietarios y poseedores identificados, a la fecha se tiene el 94.6% de áreas liberadas.
  • Tuberías: La totalidad de las tuberías se encuentran en stock de TGP – San Gabriel y Calca.
  • Construcción: Durante el proceso de licitación se adjudicó a la empresa Serpetbol.
  • Contratista EPC: En coordinaciones para dar inicio a la fase detalle, elaboración de procedimiento y primeras actividades de campo.
  • Sistema de Control, Comunicaciones y CCTV: ISI Mustang en desarrollo de Ingeniería de Detalle, elaboración de documentos, diseño y gestión de compras de equipos y materiales.
  • Sistema de protección Catódica a cargo de BMB TEC.
    • Ingeniería de detalle en proceso de Elaboración.
  • Compras de equipos y materiales en proceso de fabricación (Piping - Válvulas - Juntas Monolíticas – Spit Tees - accesorios)
  • Servicio de Supervisión e Inspección: Se adjudicó a la empresa Applus.
  • Servicio de Monitoreo Ambiental: Se adjudicó el servicio a la empresa Ecotec.
  • Servicio de Monitoreo Arqueológico: Se adjudicó a la empresa Trashumantes, quien se encuentra en proceso de elaboración del plan de monitoreo arqueológico.
INFORMACIÓN ADICIONAL
  • Se han logrado los siguientes avances en los casos identificados como críticos:
    • Sumac Pacha: Continúan las negociaciones con dos posesionarios conflictivos están con un acuerdo con los cuales se estaría cerrando la negociación
  • Demoras en la aprobación del informe Final de Rescate Arqueológico por parte del Ministerio de Cultura
IMÁGENES DEL PROYECTO

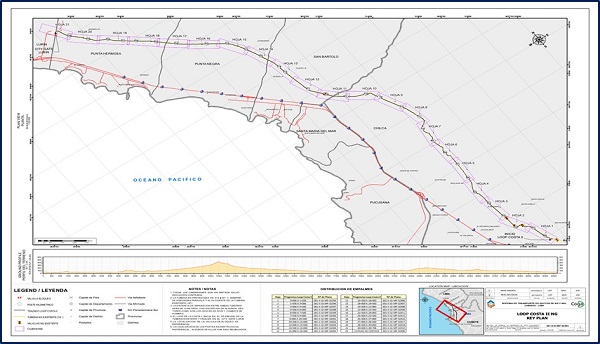

Plano de trayectoria del Loop Costa II

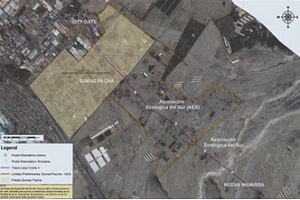

Vista del recorrido aéreo Vista del recorrido aéreo

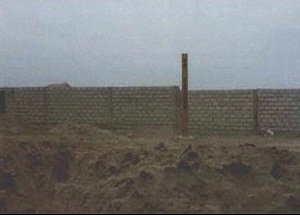

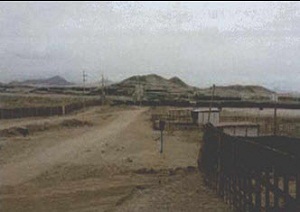

Vista de terrenos negociados previos a la construcción del Proyecto Loop Costa II

Fecha de Actualización: 31/08/2015
