ESTACIÓN DE CARGA DE GNL EN CAMIONES CISTERNAS
Titular: PERÚ LNG SRL

Descargar en PDF

PERFIL DEL PROYECTO

El proyecto de instalación de una Estación de Carga de Gas Natural Licuefactado (GNL), se ubicará en un área aledaña a la Planta de Licuefacción de Gas Natural de Perú LNG S.R.L.

Características:

  • Capacidad nominal del Proyecto: 240,000 glns. por día.
  • Bahías de carga: 01.
  • Métodos de carga: Conexión por manguera criogénica.
  • Tasa de carga nominal: 60 m3/hr.
  • Régimen de carga: 01 cisterna por hora.

DATOS DEL PROYECTO

Inicio construcción

: Junio 2015(1)
Puesta en operación comercial : Julio 2016(1)

(1) Según cronograma de Perú LNG del 24/04/2015
    Inicialmente programado para el 3er. Trim. 2015
Plazo estimado de la construcción :12 meses
Inversión estimada : US$ 15.6 Millones.
Empresa operadora, a cargo de la construcción : Perú LNG
Empresa comercializadora de GNL : Shell LNG SAC

LOCALIZACIÓN

El Proyecto se ubicará en un área aledaña de la actual Planta de Licuefacción de Gas Natural Pampa Melchorita de la empresa PERU LNG SRL, ubicada en el Km. 169 de Panamericana Sur en el distrito de San Vicente de Cañete, provincia y departamento de Lima.

HITOS PRINCIPALES DE SUPERVISION
Hito Actividad Comentarios
18/07/2013 Estudio de Riesgos y Plan de Contingencias Aprobado
24/04/2015 Certificado de Supervisión de Diseño de Estación de Carga de GNL y Cronograma Perú LNG comunica inicio de trabajo
  • Inicio construcción: junio 2015.(1)
  • Puesta operación: julio 2016.
Agosto 2015 Suscripción del contrato de suministro de gas No se ha recibido copia de la suscripción de los contratos (2)
31/10/2015 Suministro de GNL: Puesta Operación Comercial POC Reprogramado por Perú LNG
POC para julio del 2016
INFORMACIÓN RELEVANTE

No se reporta avance significativo durante el mes de Agosto 2015.
Nos encontramos a la espera de la firma del contrato entre Shell y el MINEM, donde se reprogramará la POC.

IMÁGENES DEL PROYECTO

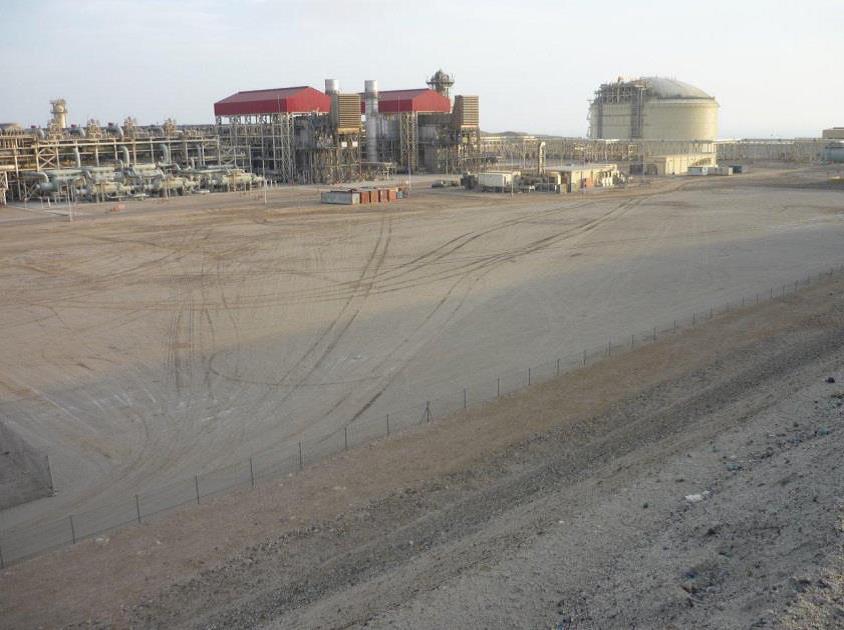

Vista panorámica del lugar donde se construirán los edificios de control del operador, la sala de espera para los conductores de las cisternas y la isla de despacho de GNL.

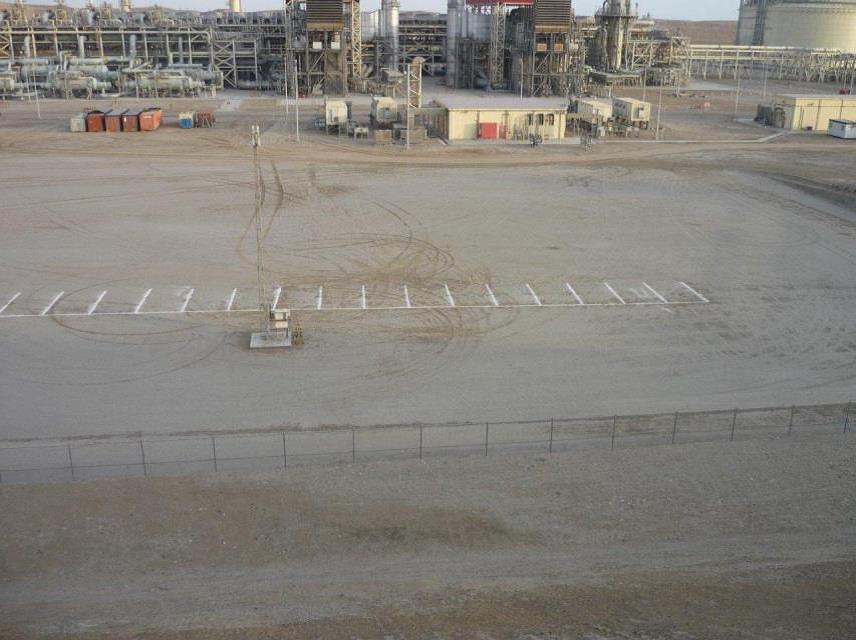

El área donde se construirá la isla de despacho de GNL a camiones cisternas.

Fecha de Actualización: 31/08/2015
